ERP для мебельного производства: позаказный учёт, раскрой и интеграция с цехом

ERP для мебельного производства должна связать коммерческий заказ, конструкторскую и технологическую подготовку, материальное обеспечение и исполнение в цехе. В целевой заказной схеме CRM/ERP фиксирует заказ-ТЗ на новое изделие и передаёт его в мебельную САПР через согласованный интерфейс; САПР возвращает конструкторскую спецификацию, а система технологической подготовки — техпроцессы и данные раскроя. Затем выбранные контуры ERP, MES и WMS должны обеспечить внутренний производственный заказ, материалы, задания цеху, регистрацию факта, выпуск и себестоимость; точные переходы проверяются на демонстрации.

Основной сценарий статьи — корпусная и проектно-заказная мебель: кухни, шкафы, гардеробные, мебель для офисов, магазинов и гостиниц. При этом ниже отдельно разобраны заказный, серийный и массовый контуры. Для мягкой мебели, матрасов и других видов продукции состав операций будет отличаться, но принцип разделения ролей сохраняется: САПР отвечает за конструкцию изделия, технологическая система — за способ изготовления, а система управления производством — за исполнение, ресурсы и результат.

Для позаказного и единичного контура «Рули24 Заказное производство» можно рассматривать как отправную точку. В актуальной матрице для него подтверждены модули «Подготовка производства» и «Производственные процессы»; планирование, контроль хода, производственную аналитику, загрузку мощностей и учёт затрат необходимо подтвердить в составе выбранной конфигурации. Для более широкого серийного или массового сценария «Рули24 Управление производством» следует рассматривать как вариант для проверки. Для «Рули24 Предприятие» подтверждён полный состав всех 68 текущих модулей; они распределены по девяти функциональным подсистемам. ERP, MES и WMS здесь обозначают классы управленческих задач, а не отдельные названия продуктов «Рули24».

Целевой маршрут для проверки — заказное производство: заказ клиента и ТЗ в CRM/ERP → проектирование нового изделия в САПР → конструкторская спецификация → технологическая подготовка и раскрой → согласование применимой версии → внутренний производственный заказ → материалы и задания цеху → выпуск → отгрузка → фактическая себестоимость. Связи и автоматичность переходов подтверждаются на демонстрации.

Целевой маршрут для проверки — серийное производство: готовая базовая конструкция и технология → заказ клиента или накопленный спрос → при необходимости согласованное изменение спецификации → внутренний заказ на серию → обеспечение материалами → выпуск партии → склад или адресная отгрузка. Связи и автоматичность переходов подтверждаются на демонстрации.

Проектный массовый сценарий для проверки, а не подтверждённый штатный режим «Рули24»: заранее утверждённые конструкции и технологии → план, прогноз или норматив запаса → внутренний производственный заказ → ритмичный выпуск → склад готовой продукции → отгрузка магазинам, сетям и маркетплейсам. Связи и автоматичность переходов подтверждаются на демонстрации.

Что делает «Рули24», а что остаётся специализированным системам

Контур Основная ответственность
«Рули24»: CRM, ERP, MES и WMS Классы задач, которые проверяются в выбранной конфигурации: заказ клиента и заказ-ТЗ, версии спецификаций и техпроцессов, внутренние производственные заказы, планирование, мощности и загрузка, потребность в материалах, резервы, закупки, задания цеху, фактическое выполнение, выпуск, брак, себестоимость и аналитика
Мебельная САПР Проектирование конструкции изделия, геометрия, сборочные единицы, детали и конструкторская спецификация
Система технологической подготовки, раскроя или CAM Технологические маршруты и операции, нормы, геометрическая оптимизация раскроя, карты раскроя, технологические файлы и, при наличии соответствующей функции, программы ЧПУ
Интеграционный контур Передача заказа-ТЗ, спецификаций, техпроцессов, карт и файлов, а также связывание данных по кодам изделия, версиям, производственным заказам и партиям

В этой целевой архитектуре конструирование, геометрический раскрой и подготовка программ ЧПУ оставлены профильным системам. В выбранной конфигурации «Рули24» проверяется управленческий контур, который должен связать результаты конструкторской и технологической подготовки с материалами, планированием, работой цеха, выпуском и себестоимостью.

Массовое, серийное и заказное мебельное производство: какой заказ запускает цех

В мебельной отрасли важно разделять тип организации выпуска и источник производственного задания. Массовое и серийное производство обычно запускаются внутренними производственными заказами, сформированными из прогноза, плана продаж, норматива складского запаса или накопленного спроса. В заказном производстве первичным основанием является заказ клиента и согласованная спецификация; для исполнения в цехе с ним может быть связан отдельный внутренний производственный заказ.

Массовое, серийное и заказное производство отличаются не только объёмом выпуска, но и способом планирования:

Тип производства Характер выпуска Что обычно запускает производство Типичный коммерческий сценарий
Массовое Стабильная номенклатура, высокая повторяемость операций, большие объёмы и ритмичный поток Внутренний производственный заказ по плану, прогнозу, нормативу запаса или агрегированному спросу Выпуск стандартных моделей для мебельных магазинов, торговых сетей и маркетплейсов; заказ канала может быть отгружен со склада либо вызвать пополнение запаса
Серийное Повторяющиеся модели выпускаются партиями или сериями Внутренний производственный заказ на серию, сформированный по плану или из группы клиентских заказов Партии столов, тумб, шкафов, фасадов или стандартных модулей для магазинов, дилеров, B2B-клиентов и маркетплейсов
Заказное Изделие или комплект создаётся под конкретного клиента, объект или проект Заказ клиента и утверждённая спецификация; внутренний производственный заказ используется как исполнительный документ цеха Индивидуальные кухни, встроенные шкафы, гардеробные, торговое оборудование, мебель для офисов и гостиниц
Смешанное заказно-серийное Стандартные компоненты производятся сериями, а конечное изделие комплектуется или дорабатывается под заказ Параллельно используются внутренние заказы на серии и клиентские заказы на конкретные изделия Типовые корпуса и модули выпускаются партиями, а фасады, размеры, наполнение и фурнитура определяются заказом клиента

Массовое производство обычно является отдельной доминирующей моделью и не смешивается с серийными и индивидуальными заданиями в одном производственном потоке: ему нужны стабильная номенклатура, постоянный ритм, повторяемые маршруты и высокая загрузка специализированного оборудования. Если одно предприятие одновременно выпускает массовую и заказную мебель, такие потоки обычно разделяют по линиям, участкам или контурам планирования.

Заказное производство, напротив, часто существует в двух вариантах: как полностью индивидуальный бизнес или как смешанная модель вместе с серийным выпуском стандартных деталей, модулей и полуфабрикатов.

Заказ клиента и внутренний производственный заказ — не одно и то же

Заказ клиента фиксирует коммерческое обязательство перед покупателем, а внутренний производственный заказ управляет исполнением внутри фабрики. Смешивать их в один объект нежелательно: срок отгрузки, цена и комплектация клиента относятся к продажам, а партия, маршрут, загрузка оборудования и дата запуска — к производству.

Объект управления Основная роль Какие данные в нём важны
Заказ клиента Зафиксировать, кому, что, в какой комплектации, по какой цене и к какому сроку должно быть поставлено Клиент, договор, объект, конфигурация изделия, утверждённая спецификация, цена, оплата, доставка и монтаж
Внутренний производственный заказ Определить, что и в каком количестве должен изготовить цех, из каких материалов, по какому маршруту и к какой дате Номенклатура, партия, спецификация, операции, мощности, приоритет, материалы, плановые и фактические сроки

Связь между этими объектами зависит от модели производства:

  • в чисто заказном производстве один заказ клиента обычно создаёт один или несколько связанных производственных заказов — например, отдельно на корпуса, фасады, столешницу и работы подрядчика;
  • в серийном производстве несколько заказов клиентов могут быть объединены в один внутренний заказ на общую партию одинаковых изделий;
  • во внутреннем заказе на пополнение склада может не быть прямой привязки к одному покупателю: основанием выступают прогноз, минимальный остаток или суммарный спрос;
  • в массовом производстве внешние заказы чаще потребляют готовый складской запас, но при снижении остатка или поступлении крупной заявки создаётся новый внутренний заказ на выпуск;
  • при производстве стандартной мебели под заказ заказ магазина или маркетплейса может не отгружаться со склада, а сразу запускать изготовление конкретного SKU либо включаться в ближайшую серию.

Для ERP принципиальна сквозная связь: источник спроса → заказ клиента или плановая потребность → внутренний производственный заказ → партия или изделие → выпуск → отгрузка. Она позволяет ответить, какие продажи сформировали производственную потребность и какой выпуск предназначен для конкретного канала или клиента.

MTS, MTO и ETO — другая классификация

Термины MTS, MTO и ETO описывают не масштаб производства, а момент, когда предприятие начинает выпуск и проектирование относительно фактического спроса:

Стратегия Когда начинается производство С какими типами выпуска чаще сочетается
MTS — производство на склад До появления конкретного заказа покупателя, по прогнозу или нормативу запаса Прежде всего массовое и серийное производство
MTO — производство на заказ После получения заказа, но обычно на основе стандартной или заранее определённой конструкции Серийное, мелкосерийное и заказное производство
ETO — проектирование под заказ После заказа выполняются замер, проектирование и разработка индивидуальной спецификации Заказное и проектное производство

Поэтому массовое производство не обязательно означает, что каждый заказ магазина или маркетплейса отгружается из готового запаса. Канал продаж может работать по трём схемам:

  1. Отгрузка со склада: стандартный товар производится заранее по MTS.
  2. Производство после заказа: заказ магазина или маркетплейса запускает изготовление стандартной модели по MTO.
  3. Накопление спроса: несколько заказов объединяются в серию, после чего создаётся один внутренний производственный заказ на партию.

Мебельный магазин или маркетплейс — это канал получения спроса, а не самостоятельный тип производства. ERP должна хранить выбранную логику исполнения для каждой группы товаров: отгружать со склада, производить индивидуально или консолидировать спрос в серию.

Почему мебельному производству недостаточно CRM, склада и Excel

Мебельное предприятие управляет не только товарами и остатками, но и большим количеством изменяющихся заказов. Даже внешне похожие изделия могут отличаться размерами, декорами, толщиной материала, кромкой, фасадами, фурнитурой, присадкой и маршрутом изготовления. Поэтому главным объектом управления становится связка «заказ — актуальная спецификация — материалы — операции — срок — фактическое исполнение».

Отдельная складская программа может показать, сколько листов ЛДСП, кромки или комплектов направляющих числится в остатках. CRM хранит клиента и сделку. Таблица Excel содержит расчёт изделия. Папка конструктора — чертежи и файлы раскроя. Но руководителю требуется ответ не на отдельные вопросы, а на их взаимосвязь:

  • какая версия спецификации утверждена и передана в цех;
  • какие материалы уже зарезервированы под конкретный заказ;
  • какие позиции необходимо закупить и к какой дате;
  • где находится комплект деталей;
  • почему остановился заказ;
  • сколько материалов фактически израсходовано;
  • как изменились себестоимость и срок после переделки;
  • готов ли заказ к упаковке, отгрузке и монтажу.

Задача ERP-системы — создать единый управленческий контур вокруг этих данных и процессов.

Как выглядит позаказный учёт в мебельном производстве

Позаказный учёт означает, что материалы, операции, документы, затраты и статусы относятся к конкретному объекту исполнения. В индивидуальном производстве таким объектом является заказ клиента или связанный с ним производственный заказ; в серийном и массовом — внутренний производственный заказ, партия или серия. Благодаря этому предприятие видит не только общий расход ЛДСП, фурнитуры и рабочего времени, но и понимает, какая потребность сформировала выпуск, где возникло отклонение и как оно повлияло на срок и себестоимость.

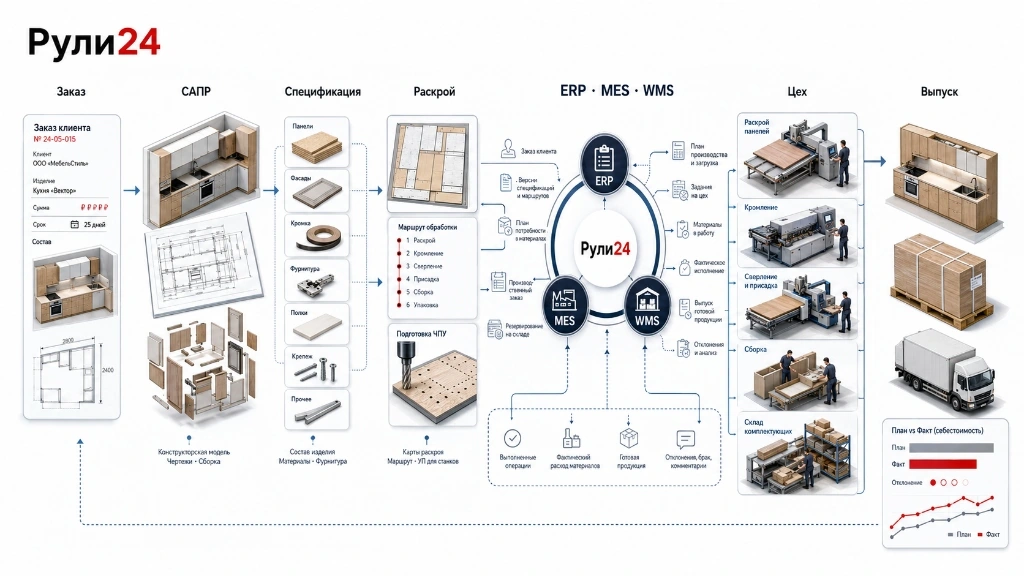

Целевая схема позаказного мебельного производства: заказ, САПР, спецификации, раскрой, цех, выпуск и себестоимость
Рис. 1. Целевая схема позаказного мебельного контура для проверки в выбранной конфигурации «Рули24»: от заказа клиента и САПР до раскроя, цеха, выпуска и фактической себестоимости

Для каждого заказа, серии или производственной партии целесообразно формировать единый цифровой объект, содержащий:

  • источник потребности: заказ клиента, план продаж, норматив запаса либо спрос магазина или маркетплейса;
  • связь клиентских заказов с внутренним производственным заказом и партией выпуска;
  • клиента, объект поставки и договорные условия — когда выпуск ведётся под конкретного покупателя;
  • состав изделий и комплектов;
  • текущую утверждённую спецификацию;
  • материалы, декоры, кромку, фасады и фурнитуру;
  • маршрут изготовления;
  • плановые сроки этапов;
  • резервы и потребность в закупках;
  • производственные задания;
  • фактическое выполнение и отклонения;
  • выпуск, комплектование, упаковку и отгрузку.

Где должны управляться версии конструкторских спецификаций и техпроцессов

Конструкторская спецификация создаётся в САПР, а технологический процесс — в системе технологической подготовки производства. В целевой архитектуре производственно значимые версии должны быть зафиксированы в системе учёта и связаны с техпроцессом и внутренним производственным заказом. Связь с резервами, заданиями и фактическим выпуском нужно подтвердить для выбранной конфигурации.

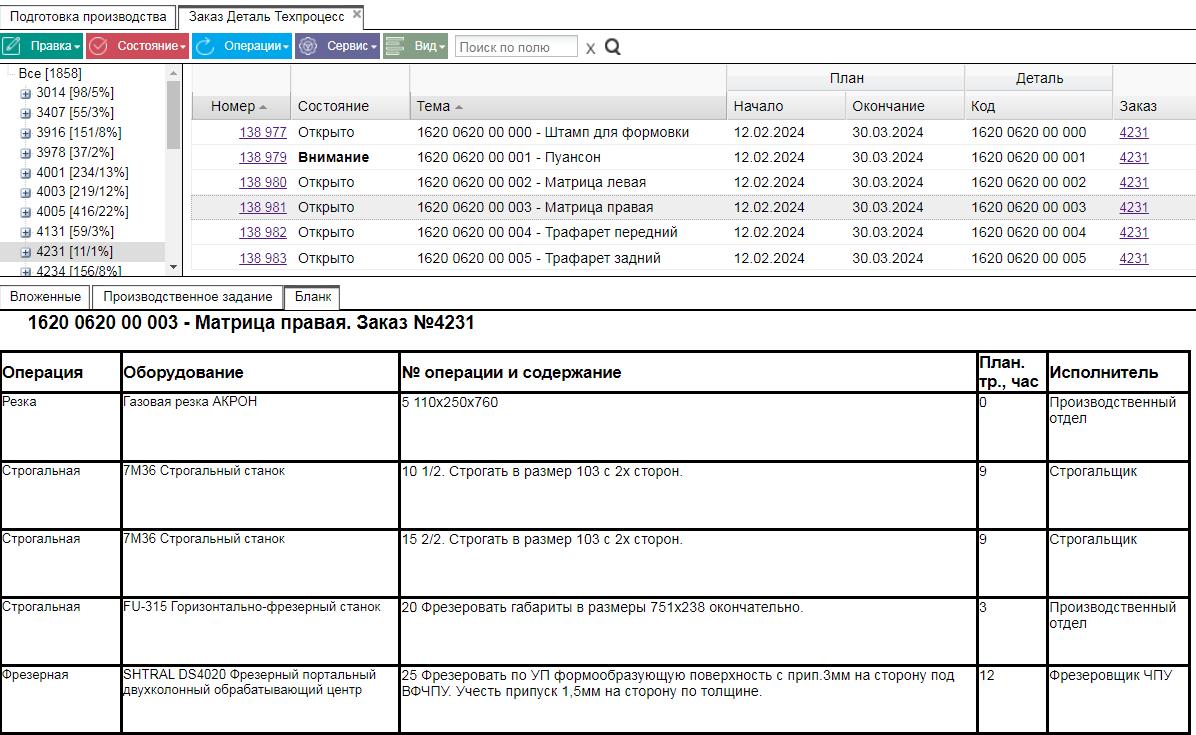

Демонстрационная иллюстрация маршрутно-технологической карты детали
Рис. 2. Иллюстрация контрольной точки маршрутно-технологической карты; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Локальная история изменений может сохраняться и в САПР, и в программе технологической подготовки. Однако она не заменяет производственное управление версиями. Цеху важно знать не просто «последний сохранённый файл», а точный комплект нормативных данных, по которому разрешено изготовление конкретного заказа или партии.

Объект версионности Где формируется Что должна контролировать система учёта
Конструкторская спецификация В САПР при проектировании изделия Номер версии, статус согласования, применяемость к заказу, серии или дате
Технологический процесс В системе технологической подготовки производства Соответствие версии техпроцесса конкретной версии конструкции
Карта раскроя или программа ЧПУ В системе раскроя/CAM при наличии соответствующей функции Идентификатор или файл утверждённой версии, привязку к производственному заданию
Внутренний производственный заказ В ERP Неизменяемую связку «изделие — спецификация — техпроцесс — количество — срок» на момент запуска

После замера или согласования проекта клиент может изменить размеры, материал, фасад или фурнитуру. Если конструктор, технолог, снабжение, склад и цех используют разные версии, предприятие получает повторный раскрой, лишнюю закупку, брак, задержку и спор о том, по каким данным работали.

Поэтому регламент должен определять:

  1. кто имеет право изменять конструкторскую спецификацию и техпроцесс;
  2. как нумеруются и согласуются версии;
  3. какая комбинация версий получает статус «Разрешено в производство»;
  4. как версия закрепляется за внутренним производственным заказом;
  5. кто получает уведомление об изменении;
  6. что происходит с уже зарезервированными, закупленными и выданными материалами;
  7. как учитывается незавершённое производство, если изменение внесено после запуска;
  8. когда изменение требует повторного открытия САПР и системы раскроя, а когда может быть оформлено только как заказная спецификация в ERP.

ERP не заменяет работу конструктора и технолога. В целевой архитектуре она должна фиксировать, какая версия конструкции и технологии применялась при изготовлении; возможность проследить влияние изменения на сроки, материалы и себестоимость нужно проверить на демонстрации.

Как связать предварительную и фактическую себестоимость

Предварительная себестоимость рассчитывается до запуска заказа и используется для формирования цены и оценки маржинальности. Фактическая себестоимость появляется после исполнения: она учитывает реальный расход материалов, замены, брак, повторное изготовление, сторонние операции и другие отклонения. Для мебельного предприятия важно хранить обе величины и анализировать причины расхождения.

В предварительный расчёт могут входить:

  • плитные и погонажные материалы;
  • кромка и облицовочные материалы;
  • фасады, стекло и металл;
  • фурнитура и покупные комплектующие;
  • раскрой, кромкооблицовка, присадка, обработка и сборка;
  • работы подрядчиков;
  • упаковка, доставка и монтаж.

Коммерческий расчёт ещё не доказывает прибыльность заказа. Маржа может уменьшиться из-за повторного раскроя, повреждения фасада, срочной закупки небольшого объёма, замены отсутствующей фурнитуры или дополнительных работ на объекте.

Если в выбранной конфигурации настроены нужные связи, сквозной контур позволяет сопоставить план и факт в разрезе заказа: что было заложено в расчёт, что зарезервировано, что закуплено, что выдано в производство, сколько реально списано и какие отклонения зарегистрированы.

Как распределяются роли между CRM/ERP, САПР, технологической подготовкой, MES и WMS

В целевой архитектуре CRM/ERP фиксирует коммерческую потребность и заказ-ТЗ, САПР проектирует конструкцию изделия, система технологической подготовки определяет способ изготовления, а ERP/MES/WMS отвечает за исполнение в цехе. Остатки и резервы следует проверять в ERP/WMS после получения конструкторской спецификации. Место фиксации и утверждения производственно применимых версий спецификаций и техпроцессов необходимо определить в проектном решении.

Система или контур Основная ответственность Ключевые данные
CRM в составе ERP Работа с клиентом и формирование заказа-ТЗ на новое или изменяемое изделие Клиент, объект, требования, конфигурация, количество, срок, договорные условия
Мебельная САПР Конструирование изделия и ведение конструкторской номенклатуры Изделия, сборочные единицы, детали, применяемые ТМЦ, геометрия, конструкторская спецификация
Система технологической подготовки производства, раскроя или CAM Разработка способа изготовления Техпроцессы, маршруты, операции, нормы, карты раскроя, технологические файлы, иногда программы ЧПУ
ERP-контур Управление нормативами, заказами, планами, потребностью, себестоимостью и версиями Утверждённые спецификации и техпроцессы, внутренние производственные заказы, сроки, калькуляции
MES-контур Оперативное управление выполнением в цехе Очереди работ, задания, рабочие центры, статусы операций, факт, брак, простои
WMS-контур Управление материальным потоком Остатки, резервы, партии, адреса хранения, выдача материалов, перемещения деталей и комплектов

В статье ERP, MES, WMS и CRM используются как обозначения классов задач, а не названия продуктов «Рули24». Конкретный набор функций определяется выбранными продуктами и модулями.

Заказное производство: заказ-ТЗ запускает проектирование нового изделия

В целевой схеме изготовления мебели под конкретного клиента процесс начинается с регистрации заказа в CRM/ERP. Заказ-ТЗ передаётся в САПР способом, предусмотренным выбранной интеграцией. После разработки конструкции САПР должна передать конструкторскую спецификацию в ERP, а необходимые данные — в систему технологической подготовки и раскроя; форматы и переходы проверяются до внедрения.

Типовой поток выглядит так:

  1. В CRM/ERP регистрируются клиент, объект, требования, количество, срок и согласованная конфигурация.
  2. В САПР передаётся заказ-ТЗ на новое изделие или индивидуальную модификацию.
  3. Конструктор создаёт номенклатуру изделия, сборочных единиц, деталей и применяемых ТМЦ.
  4. Из САПР в ERP поступает конструкторская спецификация: состав изделия, количество деталей и ТМЦ, материалы и другие необходимые атрибуты.
  5. Из САПР в систему технологической подготовки поступают геометрия и конструкторские данные, необходимые для разработки технологии.
  6. Из системы технологической подготовки в ERP поступают техпроцессы, маршруты, операции, нормы и данные раскроя; иногда — программы для ЧПУ по раскрою мебельных плит.
  7. В целевой схеме определяется место утверждения связки версий «конструкторская спецификация — техпроцесс» и порядок создания внутреннего производственного заказа.
  8. Выбранные контуры ERP/MES/WMS должны обеспечить материалы, задания, управление выполнением в цехе и сбор факта; автоматичность каждого перехода проверяется отдельно.

Таким образом, ERP не проектирует мебель: в целевой архитектуре она должна превратить результат конструкторской и технологической подготовки в исполнимый, обеспеченный ресурсами и контролируемый производственный заказ.

Серийное производство: базовые конструкции и технологии уже готовы

В серийном производстве типовые конструкции, конструкторские спецификации и техпроцессы разрабатываются заранее и передаются в ERP как нормативные данные. Заказ клиента выбирает готовое изделие или допустимый вариант, а производство запускается внутренним заказом на серию. Повторное открытие САПР и системы раскроя требуется не для каждого заказа.

Небольшое изменение клиентского заказа может оформляться как заказная версия спецификации, если оно не меняет геометрию деталей и утверждённую технологию. Возможность и место такого оформления нужно проверить в выбранной конфигурации. Примеры изменений:

  • выбор декора из заранее согласованного перечня;
  • замена ручек или фурнитуры на допустимый аналог;
  • изменение комплектности готовыми модулями;
  • исключение или добавление стандартной полки;
  • выбор варианта упаковки или поставки.

Такие изменения обычно не требуют нового проектирования и повторного расчёта раскроя. Но если меняются габариты детали, присадка, направление текстуры, кромление, материал с другими технологическими свойствами или маршрут изготовления, заказ должен вернуться в САПР и технологическую подготовку.

Несколько клиентских заказов на одинаковые или совместимые изделия могут быть объединены в один внутренний производственный заказ на серию. В целевой конфигурации необходимо сохранить связь между потребностью каждого клиента, общей партией выпуска и последующей отгрузкой; способ реализации этой связи проверяется на демонстрации.

Массовое производство: конструкции и технологии не привязаны к заказу клиента

Для массового производства конструкции и технологии разрабатываются заранее, утверждаются и передаются в ERP как постоянные нормативы. Они относятся к изделию и версии, а не к конкретному заказу клиента. Цех запускается внутренним производственным заказом по плану, прогнозу, нормативу запаса или агрегированному спросу.

Заказы мебельных магазинов, торговых сетей и маркетплейсов в этом случае могут:

  • отгружаться из готового складского запаса;
  • увеличивать потребность на очередное пополнение;
  • агрегироваться в план выпуска на период;
  • при крупном объёме становиться основанием для отдельной партии.

Конструкторская и технологическая подготовка повторяется только при изменении модели, материала, технологии или версии изделия. Каждый новый заказ канала продаж не должен заново проходить САПР и систему раскроя.

Почему источником оперативных остатков должна оставаться ERP/WMS

САПР отвечает на вопрос «из чего и как сконструировано изделие», а источником оперативного складского учёта остаётся ERP/WMS. САПР или CAM при необходимости может получать справочную доступность материалов и перечень допустимых форматов листа, но не должна становиться вторым источником быстро меняющихся остатков и резервов.

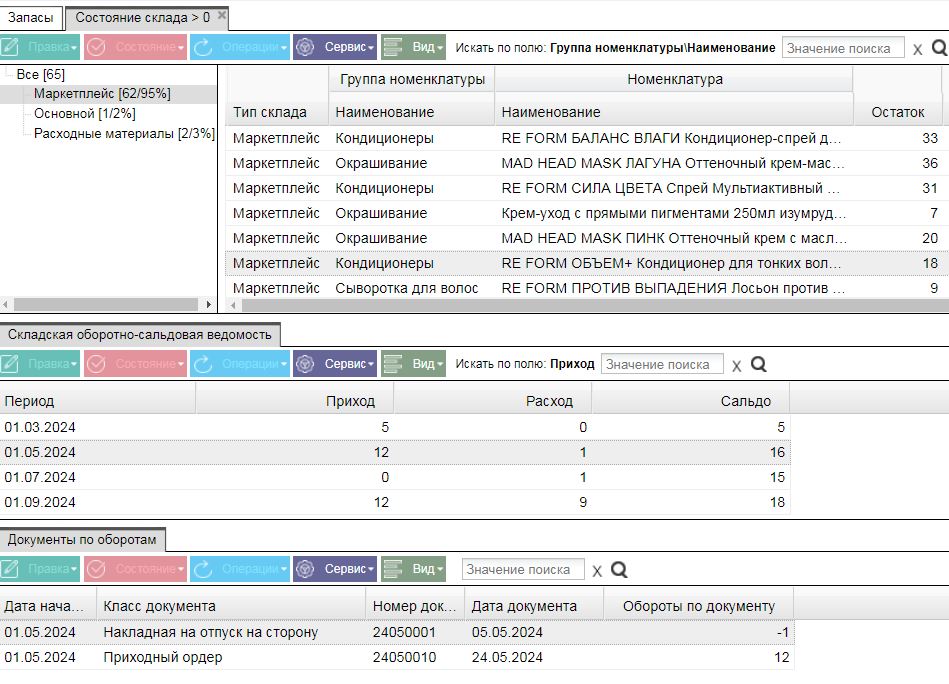

Демонстрационная иллюстрация контроля складских остатков
Рис. 3. Иллюстрация контрольной точки складских остатков; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

В рассматриваемой целевой архитектуре номенклатура изделий, узлов, деталей и применяемых ТМЦ для проектирования создаётся в САПР. После передачи конструкторской спецификации эти позиции сопоставляются с учётной номенклатурой ERP. Для устойчивой интеграции заранее определяются единые коды, единицы измерения, признаки материала и правила сопоставления дублей.

После получения спецификации в целевой схеме должны быть предусмотрены следующие контрольные действия; автоматичность расчётов и создания документов необходимо проверить в выбранной конфигурации:

  1. рассчитать потребность в материалах и комплектующих;
  2. проверить фактические остатки и резервы;
  3. определить доступное количество;
  4. зафиксировать дефицит и при необходимости создать заявку на закупку;
  5. зарезервировать материалы под внутренний производственный заказ;
  6. проконтролировать выдачу в цех и фактическое списание.

Конструктор работает с утверждённой номенклатурой и требованиями к изделию, а решение о наличии, замене, закупке и резервировании принимается в управленческом контуре.

Есть ли в «Рули24» встроенный оптимизатор раскроя

Наличие универсального геометрического оптимизатора нельзя предполагать без отдельной демонстрации. В целевой архитектуре геометрию размещения деталей на листе, направление текстуры, ширину пропила и технологические ограничения рассчитывает профильная система; техническую возможность передачи спецификаций, техпроцессов и результатов раскроя в выбранную конфигурацию «Рули24» проверяют отдельно.

При наличии технической возможности из системы раскроя или CAM в ERP могут передаваться карта раскроя, плановый расход, технологический маршрут, идентификатор задания и программа ЧПУ. Точный состав обмена зависит от внешней системы и фиксируется в техническом задании.

Как выглядит правильный обмен данными

Ниже приведена целевая карта интерфейсов, а не перечень готовых автоматических интеграций. Для каждого направления необходимо подтвердить формат, инициатора, обработку ошибок и доступность обмена в выбранных системах.

Направление Что передаётся Для чего
CRM/ERP → САПР Заказ-ТЗ, требования клиента, конфигурация, количество и срок Запустить разработку нового или изменяемого изделия
САПР → ERP Конструкторская спецификация: состав изделия, детали, ТМЦ и количества Рассчитать потребность, себестоимость, резервы и производственный заказ
САПР → система технологической подготовки/раскроя Геометрия деталей, материалы, кромки и другие конструкторские параметры Разработать техпроцесс и подготовить раскрой
Система технологической подготовки/раскроя → ERP Техпроцессы, маршруты, операции, нормы, данные раскроя; иногда программы ЧПУ Утвердить технологическую версию и подготовить исполнение
ERP/MES/WMS → цех Внутренний производственный заказ, утверждённые версии, задания, материалы и приоритеты Организовать и обеспечить выполнение
Цех → ERP/MES/WMS Факт операций, расход, выпуск, брак, простои и перемещения Контролировать исполнение и рассчитать фактическую себестоимость

Ключевые сквозные идентификаторы — код изделия, версия конструкторской спецификации, версия техпроцесса, номер внутреннего производственного заказа и номер партии. Без них системы могут передать файлы, но не обеспечат прослеживаемость.

Для модуля «Подготовка производства» подтверждены ведение спецификаций, технологических маршрутов и норм расхода, а также возможность интеграции с CAD, CAM и PLM. Эта возможность не подтверждает готовый коннектор для конкретной мебельной программы или модели станка. До проектирования проверяются версия внешней системы, API, форматы, идентификаторы и допустимые направления обмена.

Какие задачи мебельного предприятия решает «Рули24»

«Рули24» — модульная платформа комплексного управления предприятием. Для «Рули24 Предприятие» подтверждён полный состав всех 68 текущих модулей; они распределены по девяти функциональным подсистемам. Для мебельного производства целевой контур может связать продажи, спецификации, закупки, склад, производственное исполнение и отчётность; точный состав выбранного продукта проверяется по актуальной матрице модулей.

«Рули24» построена по модульному принципу: один модуль может использоваться в нескольких продуктах. Поэтому пересечение возможностей разных конфигураций является нормальной частью архитектуры, но точный состав каждого продукта нужно проверять по актуальной матрице «продукт — модуль».

Как вести массовое, серийное и заказное мебельное производство в «Рули24»

Короткий ответ: для трёх типов производства используются общие функциональные участки — номенклатура, подготовка производства, планирование, запасы, закупки, производственные процессы, контроль и аналитика. Различаются источник запуска, единица планирования, порядок выдачи заданий и контрольная точка закрытия.

Ниже указаны действия на уровне модулей и производственных объектов, а не названия кнопок. Точный состав модулей зависит от выбранного продукта и конфигурации. Производственный процессный контур прямо подтверждён для заказного и серийного выпуска. Массовый маршрут следует рассматривать как целевую сборку подтверждённых возможностей модулей и отдельно проверять на демонстрации применительно к конкретной фабрике.

Как вести массовое производство мебели в «Рули24»

Ниже описан проектный сценарий, а не обещание готового штатного режима. Если на демонстрации подтверждены нужные модули и переходы, массовый контур можно выстроить от внутреннего плана выпуска стандартной номенклатуры. Основная единица управления — повторяющаяся партия или программа выпуска, а задача диспетчера — удерживать заданный ритм при доступных материалах и мощностях.

  1. Подготовить нормативную основу. В контуре номенклатуры заведите готовые изделия, полуфабрикаты и сырьё, их характеристики и единицы измерения. В модуле подготовки производства создайте документацию, спецификации, маршрутные карты и нормы расхода. Перед запуском используемый комплект нормативно-технических данных должен быть утверждён.
  2. Сформировать план выпуска. В модуле планирования производства задайте производственный план и задания, проверьте мощности, ресурсы, график выпуска и расчётную загрузку оборудования. Контрольная точка этого этапа — выполнимость плана до передачи работ в цех.
  3. Проверить материальное обеспечение. В складском контуре проверьте остатки и резервы. Для недостающих материалов используйте заявки на закупку, их утверждение и контроль сроков и объёмов поставок. Автоматический расчёт дефицита непосредственно из производственного плана нельзя предполагать без отдельной проверки настройки.
  4. Передать план в исполнение. Свяжите производственную работу с заданиями на операции по оборудованию и технологическому процессу, сформируйте сменное задание и передайте работы исполнителям через «Мои дела». Размер партии, ритм запуска и правила переналадки задаются в проектном решении предприятия.
  5. Зарегистрировать производственный факт. В модуле контроля хода производства фиксируйте фактические этапы, сравнивайте план с фактом, регистрируйте отклонения, брак, простои и потери. Последовательность контроля после раскроя, кромления, присадки, сборки и упаковки необходимо настроить под маршрут конкретной фабрики.
  6. Закрыть выпуск. Отразите выпуск и движение готовой продукции, затем проанализируйте затраты, фактическую себестоимость и незавершённое производство. Связь выпуска с пополнением склада и последующими отгрузками следует показать на демонстрации выбранной конфигурации.

Что обязательно проверить: источник производственной программы, правило пополнения запаса, размер партии, переналадки, частичный выпуск и перепланирование. Эти возможности нельзя заранее объявлять готовым «режимом массового производства».

Как вести серийное производство мебели в «Рули24»

В серийном контуре работу запускает плановая потребность или группа заказов на повторяющиеся изделия. Основная единица управления — серия или партия. Перед запуском необходимо определить, какие заказы допустимо объединить без смешения разных конструкций, материалов, маршрутов и сроков.

  1. Установить правило совместимости. Зафиксируйте признаки, по которым изделия можно включать в одну серию: модель, материал, декор, маршрут и требуемый срок. Это организационное правило предприятия, а не подтверждённая автоматическая функция системы.
  2. Собрать исходный спрос. Зарегистрируйте клиентские заказы в торговом контуре либо передайте в планирование принятую предприятием плановую потребность. Способ передачи заказа в производство и степень автоматизации перехода нужно проверить в выбранной конфигурации.
  3. Сформировать план партии. Используйте планирование по заказам, мощностям и ресурсам, график выпуска и расчёт загрузки оборудования. Затем свяжите заказ с планом производства и сменным заданием.
  4. Проверить обеспечение серии. Сопоставьте потребность партии с остатками и резервами, сформируйте заявки на недостающие материалы и контролируйте поставки. Решение о запуске принимается после проверки критичных позиций.
  5. Выдать задания цеху. Свяжите изготовление с суммарной производственной работой и заданиями на операции по оборудованию и технологическому процессу. Направьте задания исполнителям в «Мои дела».
  6. Управлять отклонениями. Контролируйте исполнение производственного заказа и операций, сроки, загрузку оборудования и сотрудников, фактические этапы, брак и простои. Для срочного заказа после формирования партии должно действовать заранее согласованное правило перепланирования.
  7. Закрыть серию. Сопоставьте план с фактом и проанализируйте выпуск и себестоимость. Порядок распределения частичного выпуска между исходными клиентскими заказами и складом нужно подтвердить на демонстрации.

Что обязательно проверить: сохраняется ли связь каждого исходного заказа с общей партией и какое изменение изделия требует вернуть его в конструкторскую или технологическую подготовку.

Как вести заказное производство мебели в «Рули24»

В заказном контуре исходной точкой является заказ конкретного клиента или объекта. Производственное исполнение должно сохранять связь с согласованной спецификацией, материалами, сроком и фактическим результатом.

  1. Зарегистрировать заказ клиента. Сформируйте заказ в модуле отдела продаж. Обязательные для фабрики сведения — объект, результаты замера, комплектация, срок, доставка и другие параметры — определяются при настройке процесса.
  2. Подготовить изделие. Создайте и утвердите конструкторскую документацию, спецификацию, маршрутную карту и нормы расхода материалов. Если исходные данные поступают из мебельной САПР, способ интеграции, форматы и актуальность обмена нужно проверить отдельно.
  3. Открыть позаказное исполнение. В модуле «Производственные процессы» предусмотрены маршрутные листы и технологические схемы, позаказные партии, статусы выполнения и списание материалов под заказ. Эти объекты позволяют связать работы и материалы с заказом, но сами по себе не доказывают автоматическое создание следующего документа.
  4. Спланировать работы. Свяжите заказ с планом производства и сменным заданием, разложите изготовление на операции по оборудованию и технологическому процессу, после чего направьте задания исполнителям в «Мои дела».
  5. Обеспечить заказ материалами. Используйте учёт остатков и резервирование. Для недостающих позиций сформируйте заявки на закупку и контролируйте поставки. Формулу автоматического расчёта потребности из спецификации необходимо подтвердить отдельно.
  6. Контролировать срок и факт. Отслеживайте исполнение заказа и его операций, анализируйте сроки и загрузку, фиксируйте фактические этапы, отклонения, брак и простои.
  7. Закрыть экономический результат. Если выбранная конфигурация включает учёт производственных затрат и соответствующую аналитику, после отражения выпуска сопоставьте фактические затраты и себестоимость с принятой на предприятии предварительной оценкой. Иначе этот этап должен быть обеспечен дополнительным модулем или интеграцией.

Что обязательно проверить: версии спецификации и технологического процесса, замену материала после согласования, переделку, комплектность перед упаковкой, доставку и монтаж. Эти переходы нельзя считать готовой стандартной цепочкой, пока они не пройдены на реальном заказе фабрики.

Для проверки трёх контуров целесообразно взять три обезличенных примера: стандартное изделие для массового плана, несколько совместимых заказов для серии и индивидуальный мебельный комплект. По каждому примеру следует пройти цепочку «источник потребности → нормативные данные → план → материалы → задания цеху → факт → выпуск → себестоимость» и зафиксировать, какие переходы выполняются штатно, через настройку или интеграцию.

Какой продукт выбрать

Задача предприятия Вариант для проверки
Позаказное и единичное производство; планирование, загрузку, контроль, себестоимость и отгрузку нужно подтвердить на демонстрации «Рули24 Заказное производство»
Серийный или массовый сценарий; точный состав планирования, контроля и аналитики нужно подтвердить по актуальной конфигурации «Рули24 Управление производством»
Смешанный заказно-серийный контур либо потребность в полном составе 68 текущих модулей, распределённых по девяти функциональным подсистемам «Рули24 Предприятие»

Таблица задаёт кандидатов для проверки, а не утверждает полный состав продуктов. Финальный выбор следует делать по актуальной матрице модулей и демонстрации сквозного процесса на данных предприятия.

«Рули24 Заказное производство»

«Рули24 Заказное производство» можно рассматривать как отправную точку для позаказного сценария. В актуальной матрице для продукта подтверждены модули «Подготовка производства» и «Производственные процессы». Планирование, расчёт загрузки, контроль хода производства, диспетчеризацию, аналитику, учёт затрат и интеграцию с мебельной САПР или системой раскроя нужно подтвердить для выбранной конфигурации на демонстрации.

Демонстрационная иллюстрация внутреннего производственного задания
Рис. 4. Иллюстрация контрольной точки внутреннего производственного задания; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

«Рули24 Управление производством»

Для серийного и массового сценария «Рули24 Управление производством» следует рассматривать как вариант для проверки. На демонстрации нужно подтвердить:

  • источник внутреннего плана и правила формирования производственных заказов;
  • объединение заказов в серии и партии;
  • работу с повторяемыми спецификациями и маршрутами;
  • планирование мощностей и ограничений;
  • диспетчеризацию и фиксацию производственного факта;
  • состав доступной производственной аналитики.

Точный состав модулей планирования, контроля хода производства и аналитики для «Рули24 Управление производством» нельзя утверждать до проверки актуальной конфигурации. Для «Рули24 Предприятие» подтверждён полный состав всех 68 текущих модулей; они распределены по девяти функциональным подсистемам.

«Рули24 Предприятие»

Для «Рули24 Предприятие» подтверждён полный состав всех 68 текущих модулей; они распределены по девяти функциональным подсистемам. Для фабрики со смешанным заказно-серийным контуром возможность связать клиентские и внутренние производственные заказы нужно пройти на демонстрации целевого процесса.

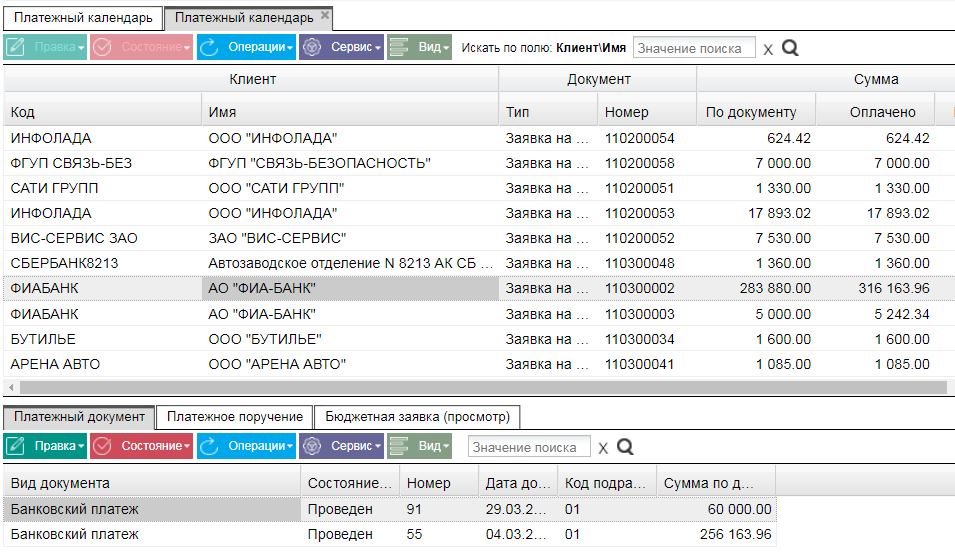

Демонстрационная иллюстрация платёжного календаря
Рис. 5. Иллюстрация контрольной точки платёжного календаря; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Мебельный магазин или маркетплейс относится к каналу продаж, а не к типу производства. Для обработки оптовых, розничных и маркетплейс-заказов можно проверить торговый контур, представленный продуктом «Рули24 Управление торговлей»; связь канала продаж с выбранной производственной конфигурацией должна быть подтверждена на демонстрации.

Первичную техническую демонстрацию можно построить на одном обезличенном мебельном заказе: заказ → спецификация → материалы → раскрой → задания цеху → факт → выпуск → себестоимость.

Обсудить демонстрацию «Рули24»

Как связать конструкторскую спецификацию, склад, закупки и мебельный цех

В целевой схеме спецификация поступает из САПР в ERP, а ERP/WMS сопоставляет потребность с остатками и резервами. Автоматическое формирование дефицита, закупочной заявки и выдачи материалов под внутренний производственный заказ нужно проверить для выбранной конфигурации.

Целевой процесс и контрольные точки для демонстрации выглядят так:

  1. Как спецификация передаётся из САПР в ERP и какая версия считается применимой?
  2. Как позиции САПР сопоставляются с учётной номенклатурой предприятия?
  3. Как по спецификации и количеству изделий определяется потребность в материалах и комплектующих?
  4. Как проверяются физические остатки, действующие резервы и доступное количество?
  5. Как резерв связывается с внутренним производственным заказом, серией или партией?
  6. Как создаётся и утверждается закупочная заявка на дефицит и фиксируется требуемая дата поставки?
  7. Как поступление материала связывается с конкретным производственным заказом?
  8. Как выдача, перемещение и списание материалов связываются с заказом и операцией?
  9. Как фиксируются возврат, замена, дополнительный расход, брак и деловые остатки?
  10. Как перед упаковкой и отгрузкой проверяется комплектность изделия или партии?

Материал может физически лежать на складе, но уже быть зарезервирован под другую кухню, серию шкафов или маркетплейс-партию. Поэтому для производства важен не общий остаток, а доступный остаток с учётом резервов, ожидаемых поступлений и сроков запуска.

Для модуля «Запасы» подтверждены остатки и товародвижение, адресное хранение, маркировка и штрихкодирование, резервирование, инвентаризация, партии и сроки годности. Для закупочного контура подтверждены заявки и их утверждение, выбор и анализ поставщиков, контроль сроков и объёмов поставок. Точные правила сопоставления номенклатуры САПР, формирования потребности и резервирования определяются при проектировании решения.

Как ERP, MES и WMS управляют мебельным цехом

Управление цехом должно выполняться в системе управления производством, а не в САПР или программе раскроя. САПР и технологическая подготовка создают нормативные данные; ERP формирует внутренние производственные заказы и планы; MES-контур диспетчеризирует операции и собирает факт; WMS-контур обеспечивает материалы, перемещения деталей и комплектование.

Контур Роль в управлении цехом Типичные объекты
ERP Планирование потребности и выпуска, создание внутренних заказов, управление версиями, сроками и себестоимостью Производственный заказ, спецификация, техпроцесс, план, калькуляция
MES Оперативное распределение и контроль выполнения работ Очередь операций, рабочий центр, сменное задание, статус, факт, брак, простой
WMS Обеспечение производства материалами и прослеживаемость движения Остаток, резерв, партия, ячейка, выдача, возврат, межоперационное перемещение, комплект
САПР/ТПП/CAM Подготовка нормативов и технологических файлов Конструкторская спецификация, маршрут, карта раскроя, программа ЧПУ

В целевой конфигурации «Рули24» эти классы задач могут быть объединены в общей веб-среде за счёт производственных, торгово-складских и интеграционных модулей. Конкретный состав определяется выбранным продуктом и перечнем подключаемых модулей.

Этапы автоматизации цеха следует проверять на пилоте:

Уровень Что проверить Критерий пилота
1. Электронные задания Подтверждено, что производственные работы и задания могут поступать исполнителю в «Мои дела»; связь с заказом, планом, сменным заданием и нужные поля проверяются на пилоте Видит ли исполнитель актуальную очередь и приоритет без дублирования устными поручениями?
2. Регистрация факта Зарегистрировать в целевом процессе начало и завершение работ, количество, расход и отклонения Получают ли ответственные роли актуальный статус и причины задержек?
3. Штрихкоды и терминалы Подтверждены маркировка и штрихкодирование; конкретное сканирование, терминалы, выдача и межоперационные переходы проверяются на пилоте Сокращается ли ручной ввод и сохраняется ли требуемая связь детали, комплекта или партии?
4. Обмен с управляющим ПО оборудования Обмен с оборудованием не предполагается штатным: отдельно проверяются модель станка, управляющее ПО, формат и доступный интерфейс Какие данные реально можно передать и получить, с какой полнотой и задержкой?

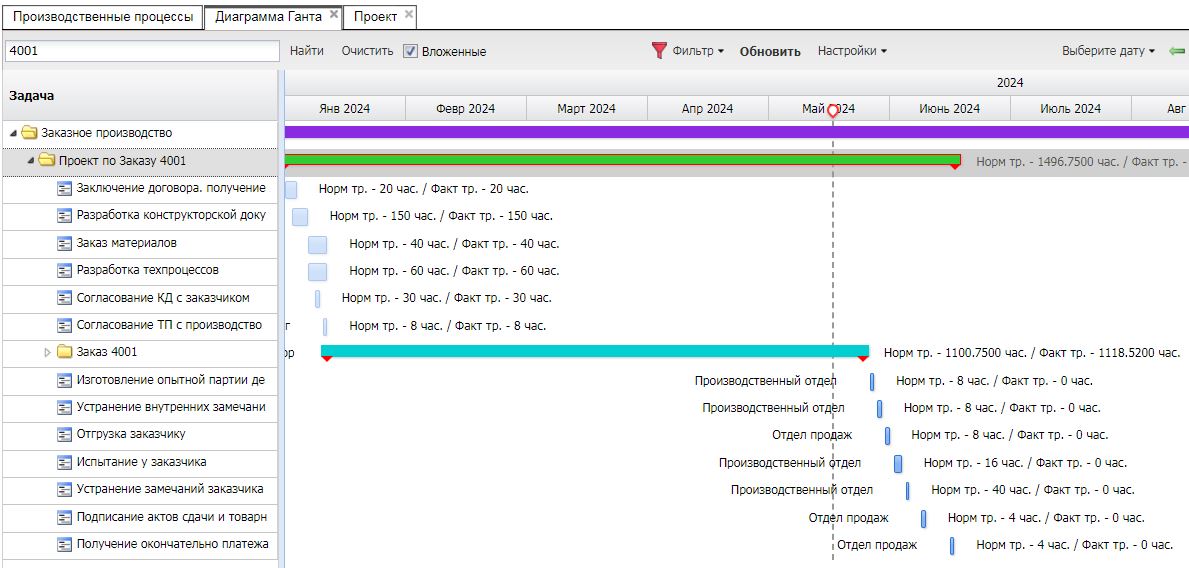

Демонстрационная иллюстрация диаграммы Ганта
Рис. 6. Иллюстрация контрольной точки планирования и диспетчеризации; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Первые два уровня связаны преимущественно с настройкой производственных процессов и рабочих мест.

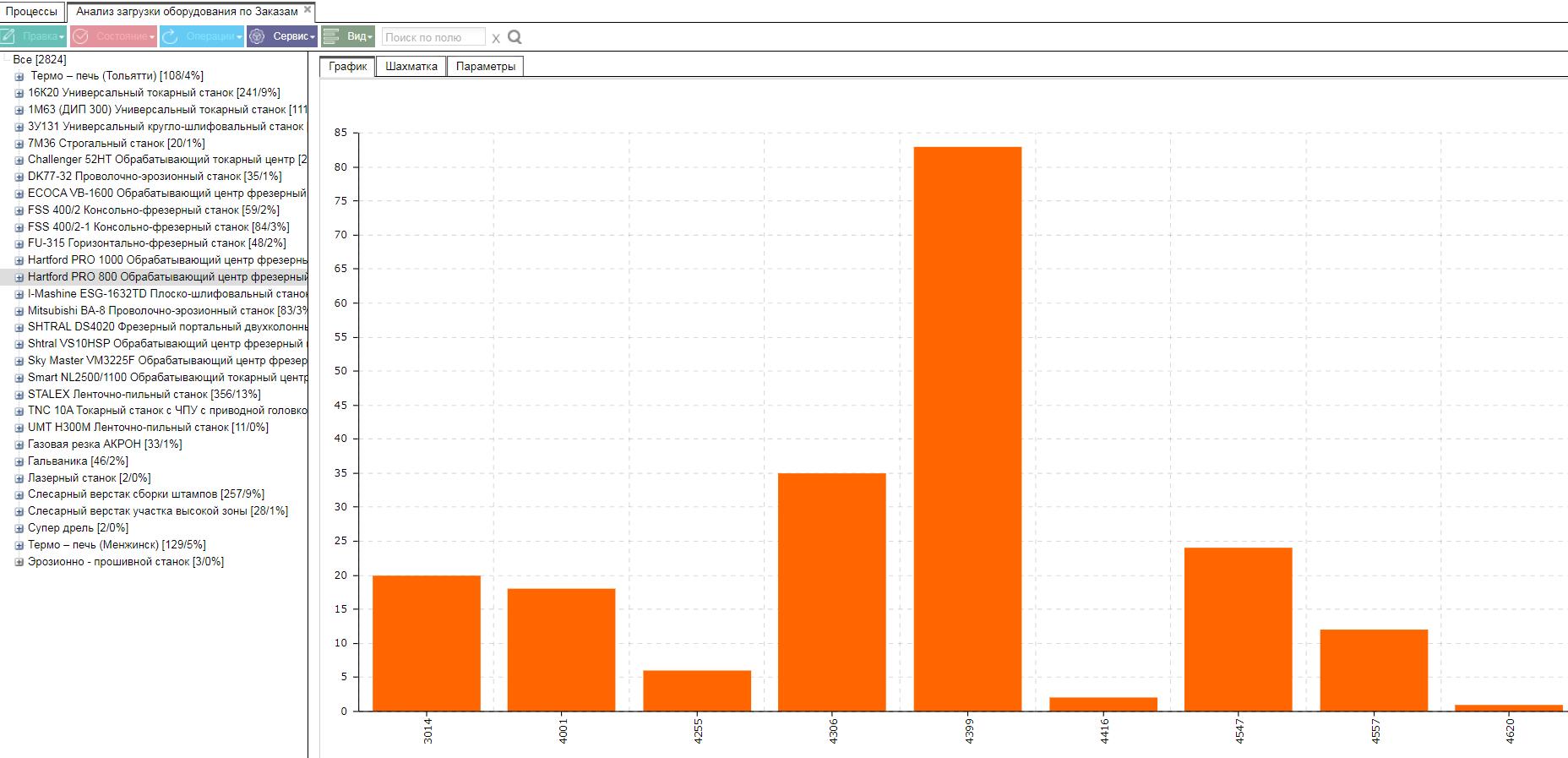

Демонстрационная иллюстрация анализа загрузки оборудования
Рис. 7. Иллюстрация контрольной точки анализа загрузки оборудования; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Для штрихкодирования необходимо определить правила маркировки, сканеры, принтеры, терминалы и сетевую инфраструктуру. Обмен с оборудованием требует анализа модели станка, управляющего ПО, формата программ и доступности интерфейсов.

ERP не может показать состояние станка, если оборудование или его программное обеспечение не передают соответствующие данные.

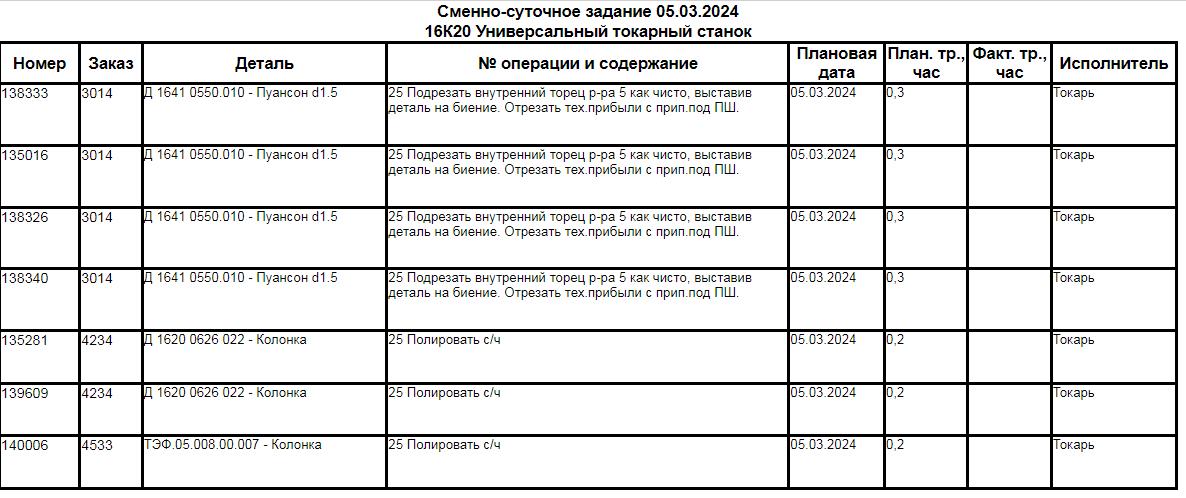

Демонстрационная иллюстрация сменно-суточного задания
Рис. 8. Иллюстрация контрольной точки сменно-суточного задания и производственного факта; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Поэтому телеметрия и прямая передача программ ЧПУ относятся к отдельной технической области проекта.

Что относится к стандартным модулям, настройке и интеграции

Функции платформы, настройка под предприятие, интеграция и заказная разработка — разные уровни проекта. Их необходимо разделить до начала внедрения, чтобы согласовать границы, стоимость, сроки и критерии приёмки.

Демонстрационная иллюстрация классификатора технологических операций
Рис. 9. Иллюстрация контрольной точки классификатора технологических операций; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации
Уровень Примеры работ и возможностей
Возможности стандартных модулей платформы Внутренние производственные заказы, утверждённые спецификации и техпроцессы, закупки, запасы WMS, производственные процессы, планы и отчёты — в зависимости от выбранного продукта и состава модулей
Настройка Правила версионности, сопоставление номенклатуры САПР и ERP, поля карточки заказа, стадии, роли, права, маршруты согласования, формы заданий, уведомления и отчёты
Интеграция Передача заказа-ТЗ в САПР, приём конструкторских спецификаций, приём техпроцессов и данных раскроя, обмен с действующей учётной системой, терминалами и ЧПУ
Заказная разработка Неподдерживаемый протокол, уникальный алгоритм, специальный постпроцессор или сложная двусторонняя синхронизация

Конкретный набор функций зависит от выбранной конфигурации. Для продукта «Рули24 Заказное производство» актуальная матрица подтверждает модули «Подготовка производства» и «Производственные процессы». Наличие планирования, контроля хода производства, производственной аналитики, нужных рабочих мест и интеграций с внешними системами следует проверить отдельно.

Какие управленческие результаты проверять на пилоте

На пилоте нужно проверить, формирует ли выбранная конфигурация единый источник информации о составе заказа, материалах, дефиците, производственных этапах, отклонениях и готовности к отгрузке. Система не гарантирует автоматического сокращения отходов или сроков: фактический эффект оценивается по исходным показателям предприятия и результатам пилота.

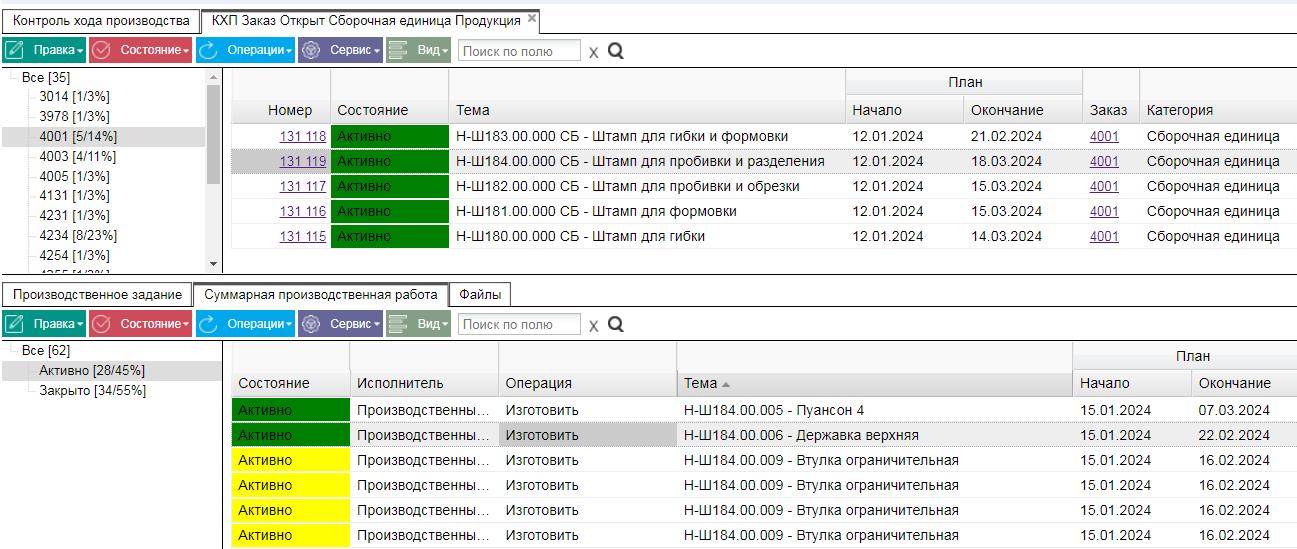

Демонстрационная иллюстрация мониторинга производственных заказов
Рис. 10. Иллюстрация контрольной точки мониторинга производственных заказов; наличие и внешний вид формы в выбранной конфигурации проверяются на демонстрации

Критерии приёмки пилота:

  • сохраняется ли единый идентификатор заказа во всех участвующих подразделениях;
  • сокращается ли повторный ввод данных и где он остаётся;
  • видят ли ответственные актуальное состояние каждого заказа;
  • контролируется ли применимая версия спецификации;
  • видны ли резервы и дефицит в нужном разрезе;
  • фиксируются ли причины задержек и переделок;
  • можно ли сопоставить предварительную и фактическую себестоимость;
  • понятны ли границы подключения новых участков и модулей.

Количественные обещания — процент сокращения отходов, рост производительности или срок окупаемости — должны рассчитываться по исходным показателям конкретного предприятия и подтверждаться результатами пилота.

Кому подходит «Рули24» для мебельного производства

Платформу целесообразно рассматривать предприятиям, которым уже недостаточно отдельной CRM, складской программы или оптимизатора раскроя. На демонстрации следует проверить, может ли выбранная конфигурация связать продажи, конструкторско-технологическую подготовку, закупки, склад, производство и отгрузку, а затем расширяться финансовыми, кадровыми и аналитическими модулями.

Сценарий для проверки Требует отдельной технической оценки
Чисто заказное производство кухонь, шкафов и другой корпусной мебели Передача заказа-ТЗ из CRM/ERP в САПР, приём конструкторской спецификации и управление связкой версий конструкции и техпроцесса
Смешанное заказно-серийное производство Связь заказов клиентов с внутренними производственными заказами, формирование заказных версий спецификаций и правила возврата в САПР при существенных изменениях
Серийный выпуск стандартных моделей для магазинов и дилеров Загрузка в ERP готовых конструкций и технологий, планирование серий и управление допустимыми вариантами без повторного проектирования каждого заказа
Массовый выпуск стандартного ассортимента для торговых сетей и маркетплейсов Нормативные конструкции и технологии, не привязанные к клиентскому заказу; планирование по прогнозу, агрегированному спросу и нормативу запаса
Контрактная мебель для офисов, магазинов и гостиниц Передача управляющих программ на конкретные ЧПУ и работа с подрядчиками
Несколько складов, участков или точек продаж Учёт деловых обрезков, партий, резервов и межскладских перемещений
Необходимость контролировать себестоимость заказа или серии Состав фактических затрат, правила распределения косвенных расходов и качество исходных данных

Если предприятию требуется только автономная программа геометрического раскроя, комплексная ERP может быть избыточной. Но когда раскрой — один этап длинной цепочки, ценность создаёт связь специализированного инструмента с общим управленческим контуром.

Как внедрять ERP на мебельном предприятии

Внедрение следует начинать не с автоматизации всей фабрики, а с типового, но достаточно сложного заказа. Его прохождение от продажи до отгрузки помогает проверить спецификации, ответственность подразделений, складские правила, производственные статусы и интеграцию с действующей САПР до масштабирования решения.

1. Предпроектное обследование

Фиксируются типы продукции и производства, источники спроса, правила преобразования заказов клиентов во внутренние производственные заказы, принципы объединения магазинных и маркетплейс-заказов в серии, жизненный цикл заказа, структура конструкторских спецификаций и техпроцессов, источник номенклатуры, правила сопоставления кодов САПР и ERP, схема версионности, используемые САПР и системы технологической подготовки, склады, участки, оборудование, действующие системы, интеграции и контрольные показатели.

2. Техническое задание

Определяются границы первой очереди, состав продуктов и модулей, роли, справочники, стадии заказа, направления обмена «CRM/ERP → САПР → ТПП → ERP/MES/WMS», владельцы номенклатуры, спецификаций и техпроцессов, правила версионности, обработка ошибок, критерии приёмки и контрольные точки запуска.

3. Настройка и интеграция

Настраиваются справочники, маршруты, права, формы, уведомления и отчёты, выполняется импорт исходных данных и подключаются согласованные внешние системы.

4. Обучение и запуск

Контур проверяется на ограниченном наборе заказов. После устранения выявленных разрывов и обучения пользователей решение переводится в промышленную эксплуатацию.

Конкретный мебельный проект и последовательность его этапов формируются по результатам обследования.

Нужно ли сразу заменять все действующие программы

«Рули24» можно внедрять поэтапно. Архитектурно мебельная САПР и действующий бухгалтерский контур могут остаться на своих местах, если подтверждены состав обмена, владельцы данных и правила сверки. Состав первой очереди определяется по нужным модулям и интеграциям.

Для каждой системы определяются её сохраняемая функция и ответственность за данные: CRM/ERP владеет заказом-ТЗ и производственным исполнением, САПР — конструкторской номенклатурой и спецификацией, технологическая система — техпроцессом и раскроем, ERP/WMS — остатками, резервами и закупками. Отдельно фиксируются направления обмена, правила версионности и обработка расхождений.

Модульная архитектура позволяет планировать внедрение по очередям. Необходимость переноса или преобразования данных при подключении новых модулей нужно проверять для выбранной конфигурации; первоначальный импорт из Excel, 1С или другой системы в любом случае остаётся отдельной задачей. Стоимость лицензирования и настройки рассчитывается по актуальным условиям поставки.

Облачная или серверная версия лучше для мебельной фабрики

«Рули24» доступна в облачном и серверном вариантах. Облачная модель снижает требования к собственной инфраструктуре и предоставляет доступ через веб-браузер. Серверная установка подходит предприятиям, которым необходимо разместить систему в своём контуре и самостоятельно управлять инфраструктурой или локальными интеграциями.

Перед выбором модели размещения запросите актуальные технические требования: поддерживаемые СУБД и операционные системы, порядок резервного копирования, место хранения данных, параметры доступности и SLA.

При выборе модели учитываются:

  • политика информационной безопасности;
  • наличие собственного ИТ-персонала;
  • требования к интеграции с локальным оборудованием;
  • качество связи между площадками;
  • требования к резервированию;
  • распределение ответственности за инфраструктуру.

Сколько стоит ERP для мебельного производства

Стоимость нельзя определить только по количеству сотрудников или площади цеха. Она зависит от выбранных продуктов и модулей, числа пользователей, модели размещения, качества исходных данных, сложности интеграций, объёма настройки, обучения и границ первой очереди. Поэтому предварительный расчёт лицензий выполняется через калькулятор, а стоимость внедрения уточняется после обследования.

В проект могут входить:

лицензии или облачная подписка + обследование и проектирование + настройка + интеграции и доработки + перенос данных + обучение и запуск.

Актуальный канал получения предварительного расчёта и условия поставки нужно подтверждать на дату обращения в разделе цен «Рули24». Фиксированную цену внедрения «под ключ» без обследования называть некорректно.

Почему мебельному предприятию стоит рассмотреть «Рули24»

В этой целевой архитектуре конструирование, раскрой и подготовка программ ЧПУ оставлены профильным системам. В выбранной конфигурации «Рули24» проверяется управленческий контур вокруг этих инструментов: связь заказа, спецификации, закупок, склада, производственного исполнения, выпуска, отгрузки и аналитики.

Реестровый статус и классификацию ПО следует проверять непосредственно в Едином реестре российских программ на дату закупки. Найдите точное наименование выбранного продукта и сопоставьте номер и статус записи, правообладателя и классы ПО с предметом закупки. Не используйте старый номер или перечень классов без повторной проверки официальной карточки.

Как проверить ERP перед покупкой

Общей демонстрации интерфейса недостаточно. Для первичной технической демонстрации целесообразно подготовить один обезличенный реальный заказ и пройти его от обращения клиента до выпуска. Это покажет, какие задачи закрываются стандартными модулями, что требует настройки, а где необходима интеграция.

На демонстрации стоит последовательно проверить:

  1. регистрацию источника спроса: заказ клиента, магазин, маркетплейс, план продаж или норматив пополнения;
  2. формирование заказа-ТЗ в CRM/ERP;
  3. для нового или изменяемого изделия — передачу ТЗ в действующую САПР;
  4. получение из САПР конструкторской спецификации с составом изделия, деталями и количеством ТМЦ;
  5. получение из системы технологической подготовки техпроцесса, маршрута, данных раскроя и, при необходимости, программы ЧПУ;
  6. утверждение в ERP связки версий конструкции и технологии;
  7. создание внутреннего производственного заказа или серии;
  8. расчёт потребности, проверку остатков, резерв и дефицит;
  9. выдачу материалов и производственных заданий в ERP/MES/WMS-контуре;
  10. фиксацию фактического расхода, операций, брака и выпуска;
  11. комплектование, отгрузку и отчёт по фактической себестоимости.

Для серийного сценария отдельно проверяется, какие изменения заказа допускаются в ERP без повторного открытия САПР и раскроя. Для массового — как готовые конструкции и технологии используются внутренними заказами, не связанными с конкретным клиентом.

Такой сценарий позволяет обсуждать не абстрактный «функционал ERP», а реальный процесс предприятия.

Частые вопросы об ERP для мебельного производства

Чем заказ клиента отличается от внутреннего производственного заказа

Заказ клиента фиксирует коммерческие условия: покупателя, изделие, конфигурацию, цену, оплату, срок поставки и монтаж. Внутренний производственный заказ управляет работой фабрики: количеством, версией спецификации и техпроцесса, маршрутами, материалами, мощностями и сроками изготовления. В заказном производстве они часто связаны один к одному, но один клиентский заказ может создавать несколько производственных заказов, а в серийном производстве несколько клиентских заказов могут объединяться в одну партию.

Какие данные должны поступать из САПР в ERP

В целевой схеме из САПР в ERP поступает конструкторская спецификация: структура изделия, сборочные единицы, детали, применяемые ТМЦ и их количество. В зависимости от интеграции могут передаваться материалы, габариты, кромки и другие конструкторские атрибуты. Наличие и резервы следует проверять в ERP/WMS; автоматический расчёт дефицита после получения спецификации нужно подтвердить для выбранной конфигурации.

Где должна заводиться номенклатура для проектирования мебели

В рассматриваемой целевой архитектуре конструкторская номенклатура изделий, узлов, деталей и применяемых ТМЦ создаётся в САПР, где она используется при проектировании. После передачи спецификации позиции сопоставляются с учётной номенклатурой ERP. Для интеграции необходимы единые коды или формальные правила сопоставления, чтобы одна и та же плита, кромка или фурнитура не создавались как разные объекты.

Где управлять версиями спецификации и техпроцесса

В целевой архитектуре рабочие версии могут формироваться в САПР и системе технологической подготовки, а применимая в производстве версия должна быть зафиксирована и согласована в системе учёта. На демонстрации нужно проверить, связывает ли выбранная конфигурация внутренний производственный заказ с конкретной версией спецификации и техпроцесса и позволяет ли проследить влияние изменений на материалы, сроки и себестоимость.

Нужно ли открывать САПР для каждого серийного заказа

Обычно нет, если клиент выбирает заранее предусмотренный вариант и изменение не затрагивает геометрию деталей или технологию. Такая модификация может оформляться как заказная версия спецификации только в том случае, если соответствующий объект и процесс подтверждены в выбранной конфигурации; это нужно проверить на демонстрации. Если меняются размеры, присадка, кромление, свойства материала или маршрут, необходимо повторно пройти конструкторскую и технологическую подготовку.

Может ли заказ из магазина или маркетплейса сразу запускать производство

Это возможно, если для канала продаж настроено соответствующее правило исполнения: отгрузка из запаса, пополнение запаса, изготовление стандартного изделия под заказ или включение в серию. Канал продаж сам по себе не определяет тип производства. На демонстрации нужно проверить, сохраняет ли выбранная конфигурация связь заказа канала с внутренним производственным заказом, выпуском и отгрузкой.

Поддерживает ли «Рули24» позаказный учёт мебели

Основой решения можно рассматривать «Рули24 Заказное производство». В актуальной матрице для продукта подтверждены «Подготовка производства» и «Производственные процессы». Связь клиентского и производственного заказов, планирование, загрузку мощностей, диспетчеризацию, контроль, выпуск, себестоимость и аналитику нужно подтвердить на демонстрации выбранной конфигурации.

Можно ли интегрировать «Рули24» с мебельной САПР и системой раскроя

Для модуля «Подготовка производства» подтверждена возможность интеграции с CAD, CAM и PLM на уровне capability; это не подтверждает готовый коннектор для конкретной мебельной САПР или системы раскроя. До проекта проверяются версия программы, API, форматы обмена, структура спецификаций, техпроцессов и идентификаторы деталей. В целевой схеме ERP передаёт заказ-ТЗ, принимает конструкторскую спецификацию и техпроцессы, а затем управляет производственным исполнением.

Может ли «Рули24» сама оптимизировать раскрой

Наличие универсального геометрического оптимизатора нельзя предполагать без отдельной демонстрации. В целевой архитектуре геометрический расчёт выполняет профильная система; техническую возможность передачи результатов в выбранную конфигурацию «Рули24» проверяют отдельно.

Можно ли передавать программы непосредственно на ЧПУ

Это зависит от модели станка, управляющего ПО и поддерживаемого формата. Иногда система технологической подготовки передаёт в ERP программу ЧПУ по раскрою плит, после чего она связывается с производственным заданием. В других архитектурах программа поступает на станок напрямую из CAM или системы раскроя, а ERP хранит идентификатор и статус. Конкретную схему нельзя подтвердить без обследования оборудования.

Можно ли оставить бухгалтерию в действующей системе

Архитектурно бухгалтерский контур может остаться в действующей системе, если подтверждены состав обмена, владельцы данных и правила сверки. Это проектное решение, которое фиксируется до внедрения.

Сколько времени занимает внедрение

Универсального срока нет. Он зависит от числа подразделений, качества данных, структуры спецификаций и техпроцессов, правил версионности и количества интеграций. Надёжная последовательность — обследование, техническое задание, пилот и масштабирование.

Разобрать один реальный мебельный заказ в «Рули24»

На технической демонстрации можно пройти цепочку:

заказ-ТЗ в CRM/ERP → САПР → конструкторская спецификация → технологическая подготовка и раскрой → утверждение версий в ERP → внутренний производственный заказ → материалы → ERP/MES/WMS-управление цехом → факт → выпуск → отгрузка → себестоимость.

Обсудить демонстрацию «Рули24»
